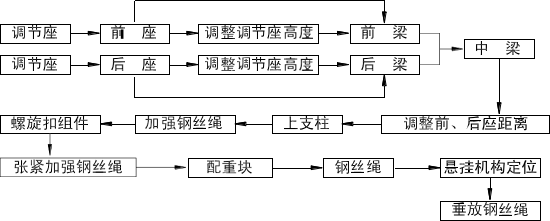

徐州吊籃租賃時懸挂機構如何安裝?徐州遠翔高空作業有限公司告訴您!徐州吊籃租賃時懸挂機構如何安裝?徐州遠翔高空作業有限公司告訴您!徐州吊籃租賃采用的懸挂機構安裝于建築物的預定安裝層。將懸挂機構的零部件和鋼絲繩吊運至頂面後,按平面圖标注的位置進行安裝。安裝順序如下: 1、徐州吊籃前調節支架調節高度爲1.27m ~ 1.83m,使前梁下側面略高于女兒牆(或其它障礙物)高度。 2、前梁伸出端懸伸長度 ZLP630 型爲 1.2-1.7 米。前、後座間距離在場地允許情況下,盡量調整最大距離,使後支架支撐點到前支架支撐點的長度與前支架支撐點到前梁前端長度的比大于2。 3、張緊加強鋼絲繩時,使徐州吊籃前梁略微上翹 3-5 厘米,産生預應力,提高前梁強度。 4、徐州吊籃安裝鋼絲繩時,每根鋼絲繩卡扣的數量是 4 個,U 形卡扣在鋼絲繩尾端對側,且方向對齊。卡扣應從吊裝點處開始依次夾緊,并在最後一個繩夾和前一個繩夾間,使鋼絲繩有少許拱起。或采用鋼絲繩锲型進行安裝。 5、徐州吊籃租賃垂放鋼絲繩時,將鋼絲繩自由盤放在樓台面,將繩頭仔細抽出後沿牆而緩慢向下滑出,鋼絲繩放完後應將纏結的繩小心分開壓住,地面多餘的鋼絲繩仔細盤好紮緊。將工作鋼絲繩和安全鋼絲繩分兩個方向放置,防止鋼絲繩纏繞。 6、懸挂支架定位後,應保證牢固可靠。 7、在檐溝處放置吊籃前支架時,將徐州吊籃租賃安全大繩固定在屋頂面水泥建築物上,工人佩戴安全帶及自鎖器固定在安全大繩上,防止高空墜落。將安全梯搭設在斜坡面,行至到檐溝處,然後按照懸挂機構安裝順序進行施工。在安裝懸挂機構相應位置安裝工作平台時,布置警戒線,确保徐州吊籃租賃在安裝懸挂機構時出現高空墜落造成的意外傷害。 8、配重塊每塊 25 公斤,將配重塊均衡套置于後座的四根配重塊安裝杆上,用鋼絲繩纏繞并用鋼絲繩卡扣鎖定,防止他人搬動。徐州吊籃租賃配重塊數量根據前梁懸伸長度、前後座間距離和懸吊載荷驗算确定。 更多詳情了解: 徐州遠翔高空作業有限公司是一家從事徐州吊籃出租,徐州吊籃租賃,徐州電動吊籃租賃,徐州鋼管出租,鋼管租賃,徐州牆皮脫落修複于一體的出租,租賃,修複公司,公司堅持誠信爲本、互利共赢的經營理念,爲客戶提供優良、專業的高品質服務。聯系電話:15996930244。 |
